Bà Rịa-Vũng Tàu nỗ lực khắc phục khó khăn thi công cầu Phước An trong mùa mưa

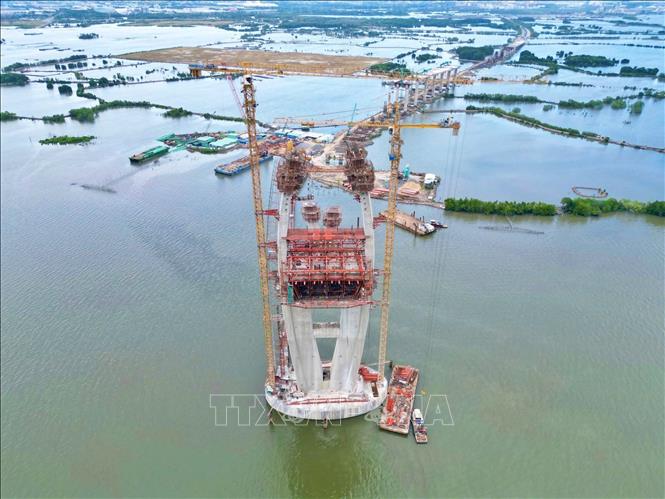

  • Cầu Phước An bắc qua sông Thị Vải, nối Bà Rịa - Vũng Tàu với Đồng Nai đang dần hình thành. Ảnh: Hoàng Nhị - TTXVN
    Cầu Phước An bắc qua sông Thị Vải, nối Bà Rịa - Vũng Tàu với Đồng Nai đang dần hình thành. Ảnh: Hoàng Nhị - TTXVN

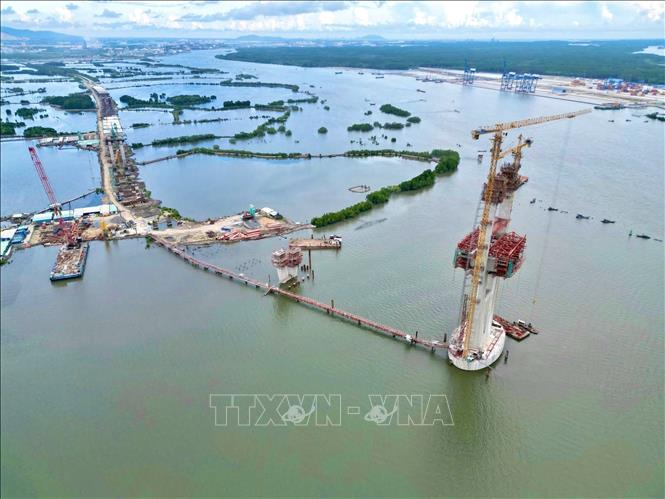

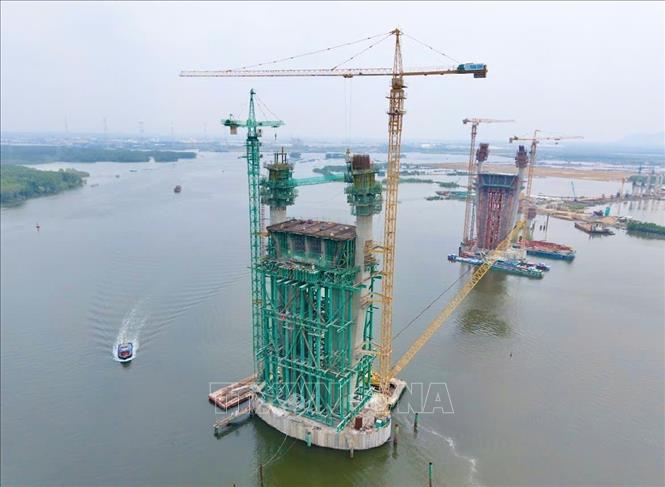

  • Các trụ của cầu Phước An thuộc gói thầu 39, phía Bà Rịa-Vũng Tàu đã dần hình thành. Ảnh: Hoàng Nhị - TTXVN
    Các trụ của cầu Phước An thuộc gói thầu 39, phía Bà Rịa-Vũng Tàu đã dần hình thành. Ảnh: Hoàng Nhị - TTXVN
  • Mặc dù thời tiết không thuận lợi nhưng các nhà thầu vẫn khắc phục khó khăn để thi công dự án cho kịp tiến độ. Ảnh: Hoàng Nhị - TTXVN
    Mặc dù thời tiết không thuận lợi nhưng các nhà thầu vẫn khắc phục khó khăn để thi công dự án cho kịp tiến độ. Ảnh: Hoàng Nhị - TTXVN
  • Đường dẫn lên cầu tại gói thầu 38 phía địa phận tỉnh Bà Rịa-Vũng Tàu đã thảm nhựa, dự kiến cuối năm 2025 sẽ hoàn thành. Ảnh: Hoàng Nhị - TTXVN

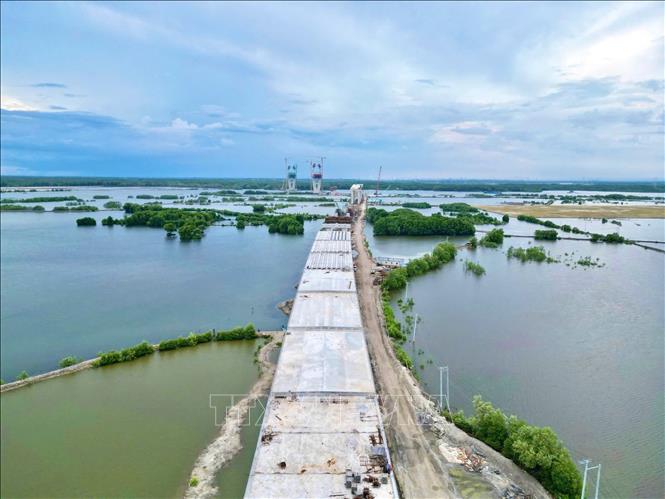

    Đường dẫn lên cầu tại gói thầu 38 phía địa phận tỉnh Bà Rịa-Vũng Tàu đã thảm nhựa, dự kiến cuối năm 2025 sẽ hoàn thành. Ảnh: Hoàng Nhị - TTXVN
Mặc dù đã bước vào mùa mưa nhưng công nhân thi công công trường cầu Phước An bắc qua sông Thị Vải kết nối thành phố Phú Mỹ (Bà Rịa-Vũng Tàu) với huyện Nhơn Trạch (Đồng Nai) vẫn hối hả tăng ca để kịp tiến độ đề ra. Theo đó, dự án được triển khai với 5 gói thầu, trong đó gói thầu 38 các nhà thầu thi công đã hoàn thành được 59% khối lượng công việc, dự kiến tháng 12/2025 sẽ hoàn thành; gói thầu số 39, xây lắp hạng mục cầu chính từ trụ T37 đến trụ T40 đã đạt 46,6% khối lượng công việc, theo kế hoạch phải đến năm 2027 công trình mới hoàn thành nhưng đơn vị thi công dự kiến có thể bàn giao vào cuối năm 2026. Bên phía tỉnh Đồng Nai, các gói thầu 40, 41 mặt bằng đã được phát quang dọn dẹp, đào đắp bờ bao, bơm cát mặt bằng, triển khai khoan đại trà 2 trụ T40, T41… Ảnh: Hoàng Nhị - TTXVN
