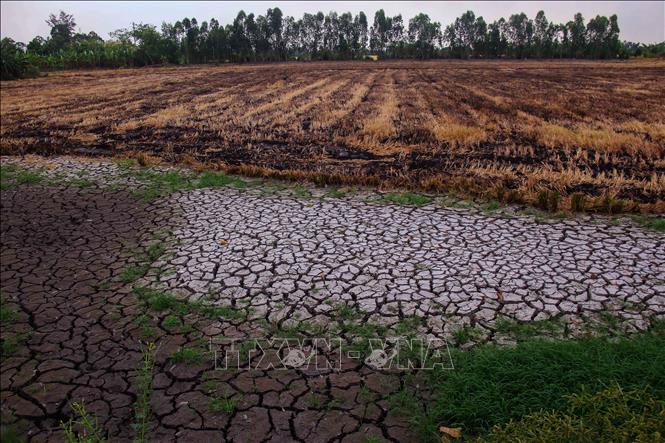

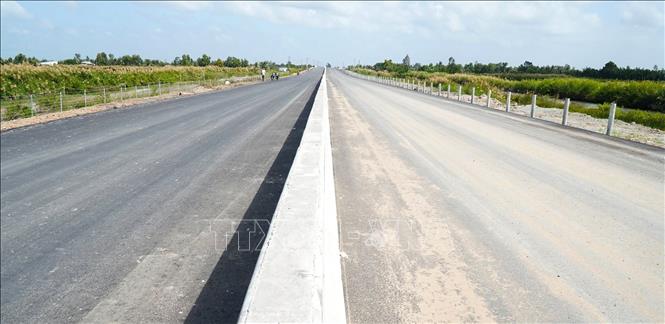

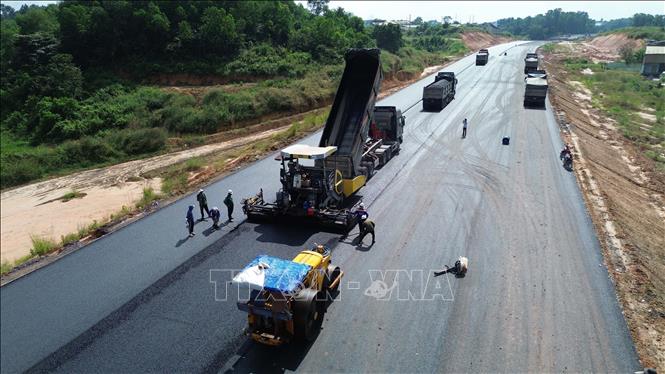

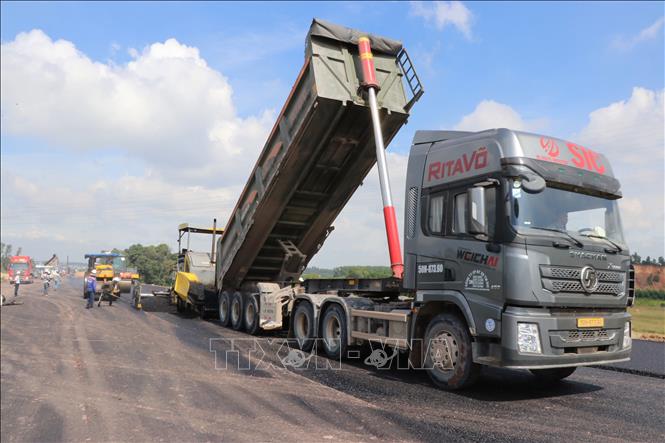

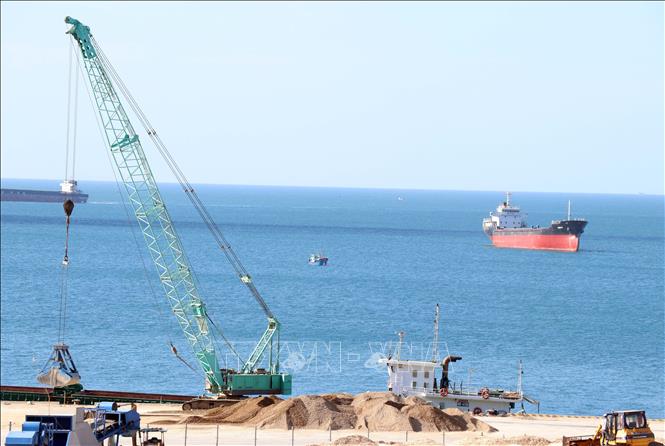

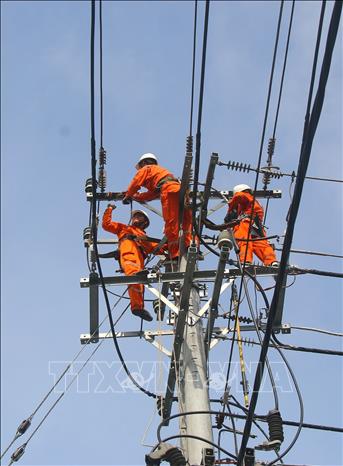

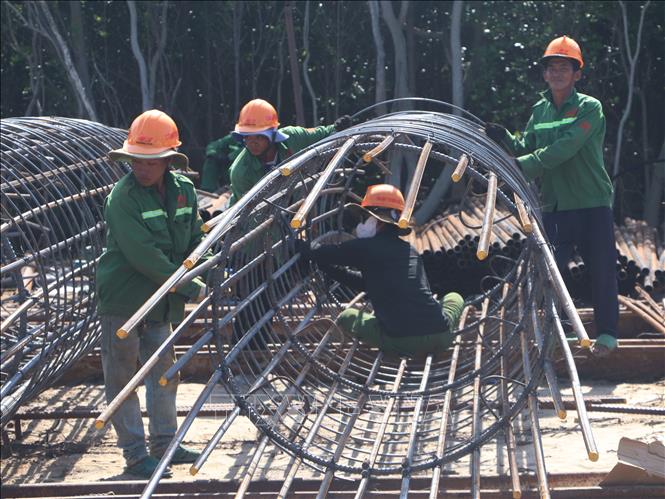

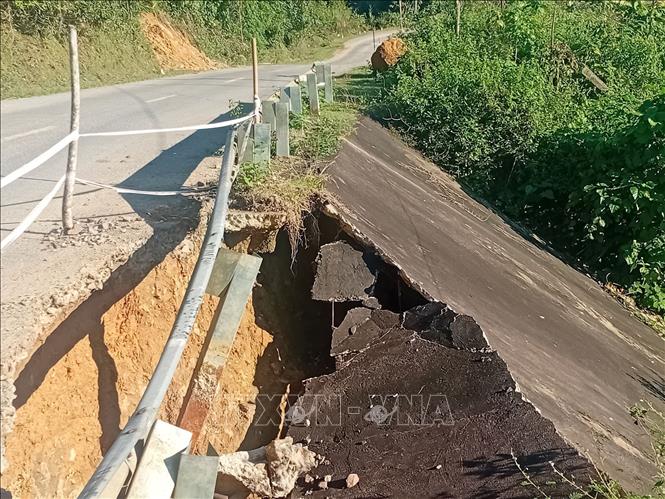

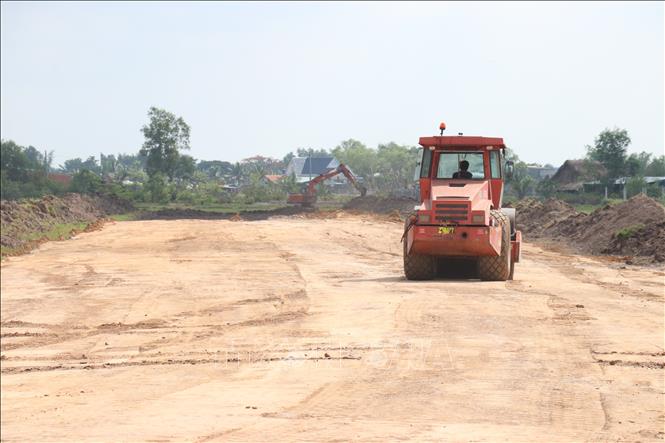

-
Gần 2km đường băng ngang rừng (thuộc gói thầu số 21) bị vướng thủ tục chuyển đổi mục đích sử dụng đất nên bị chậm bàn giao mặt bằng cho nhà thầu. Ảnh: Nhựt An - TTXVN
-

Nhà thầu tập trung thi công gói thầu số 20 (Dự án đường ĐT.857), phấn đấu hoàn thành vào cuối năm 2026. Ảnh: Nhựt An - TTXVN
-

Xe lu mặt đường ĐT.857, đoạn qua xã Mỹ Quí, tỉnh Đồng Tháp. Ảnh: Nhựt An - TTXVN
-

Gói thầu số 21 của Dự án đường ĐT.857 có gần 2km băng ngang rừng, gặp nhiều khó khăn trong quá trình thi công. Ảnh: Nhựt An - TTXVN
-

Thi công Dự án đường ĐT.857, đoạn qua xã Mỹ Quí, tỉnh Đồng Tháp. Ảnh: Nhựt An - TTXVN
-

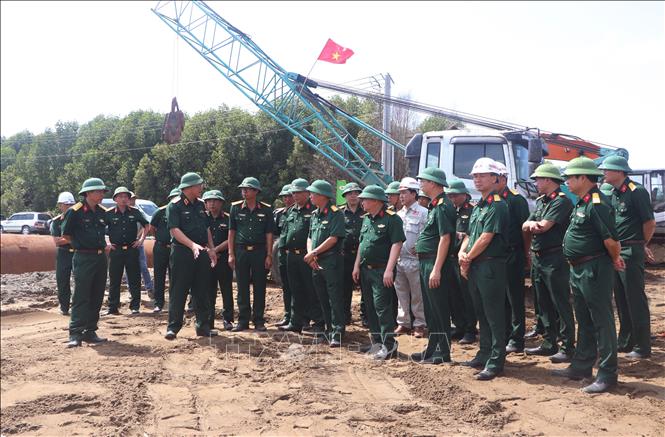

Cán bộ của đơn vị quản lý dự án thường xuyên đến kiểm tra, gặp gỡ nhà thầu để nắm tình hình và đôn đốc tiến độ thi công. Ảnh: Nhựt An - TTXVN
-

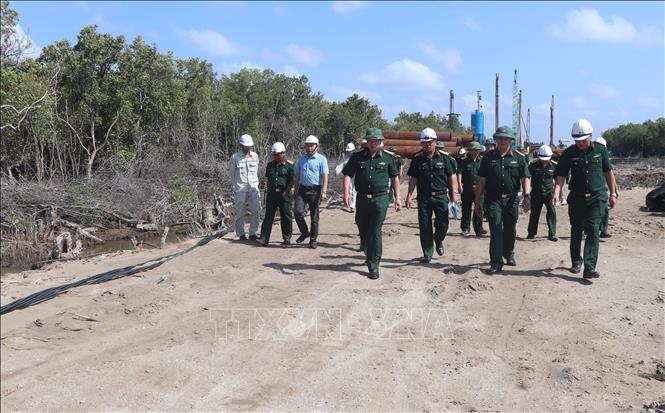

Gói thầu số 20 (dài gần 4km) của Dự án đường ĐT.857 thi công đạt 80% giá trị sản lượng công việc. Ảnh: Nhựt An - TTXVN
-

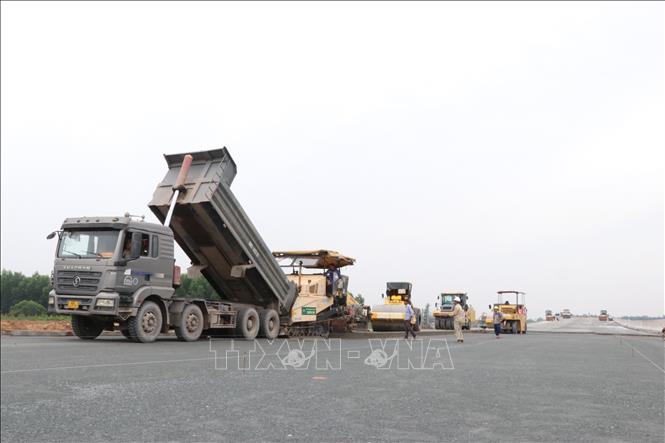

Gói thầu số 20 của Dự án đường ĐT.857 thi công cấp phối đá dăm. Ảnh: Nhựt An - TTXVN
-
Một đoạn của Dự án đường ĐT.857 (qua xã Mỹ Quí) đã hoàn thành cấp phối cát K98, chuẩn bị triển khai cấp phối đá dăm. Ảnh: Nhựt An - TTXVN
-
Nhà thầu chủ động tháo gỡ khó khăn, đưa vật liệu về công trường phục vụ thi công đường ĐT.857. Ảnh: Nhựt An - TTXVN
-
Một đoạn thuộc Dự án đường ĐT.857 cắt ngang đồng ruộng đã hoàn thành đắp cát nền đường. Ảnh: Nhựt An - TTXVN
